Inondation après un orage : l’eau cachée sous le plancher découverte quatre mois plus tard

L’eau visible avait été épongée, mais elle s’était infiltrée dans la sous-construction en bois. 21 jours d’assèchement, une zone refaite et 100 trous rebouchés.

Lieu

Canton de Vaud

Salle

Salle de gymnastique

Système

Sol sportif sur sous-construction en bois

Intervention

Assèchement et réparation du sol sportif

Durée

21 jours d’assèchement, puis réparation

Année

Assèchement d'un sol sportif après un dégât d'eau dû à un orage : déshumidificateurs et gaines raccordées aux percements dans une salle de gymnastique

En résumé

La situation

Un orage, puis plus rien

L’eau de pluie visible au sol a été rapidement retirée par la conciergerie : l’affaire semblait réglée.

Notre intervention

21 jours d’assèchement

L’eau s’était engouffrée dans la sous-construction en bois. 100 percements ont permis de l’assécher.

Le résultat

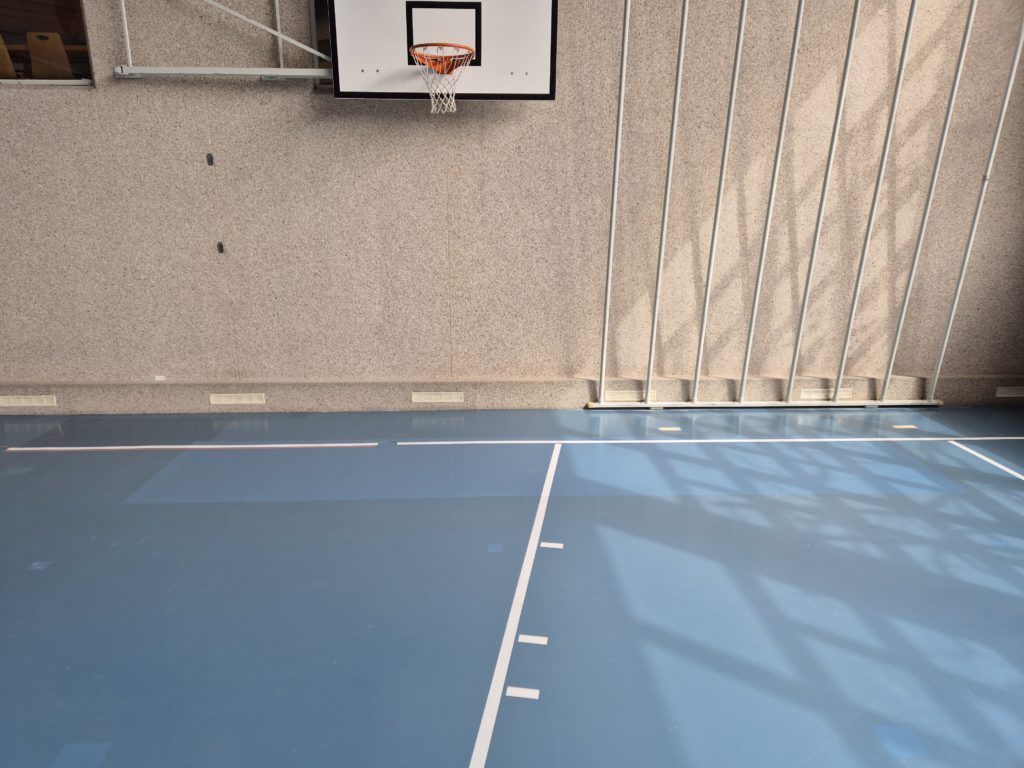

Une zone refaite

La zone altérée a été entièrement refaite et les 100 trous rebouchés dans les règles de l’art.

Avant / après

Avant et après les travaux

21 jours d’assèchement par une centaine de percements, puis chaque trou rebouché dans les règles de l’art.

Assèchement d'un sol sportif après un dégât d'eau dû à un orage : déshumidificateurs et gaines raccordées aux percements dans une salle de gymnastique

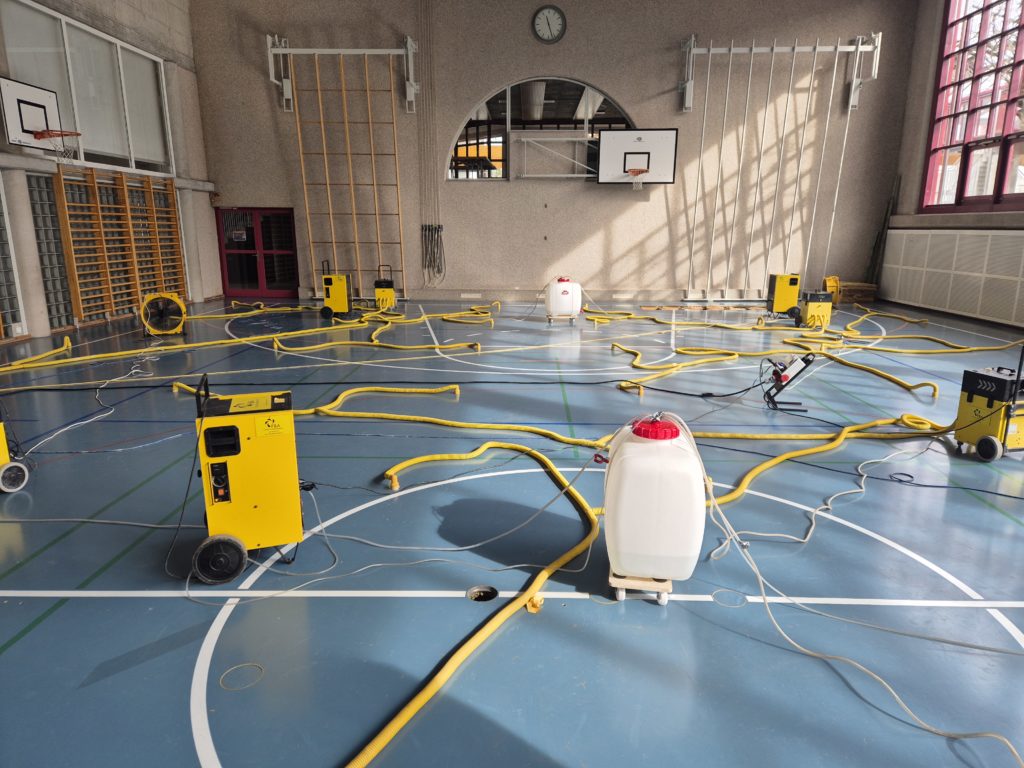

Assèchement

Assèchement de la sous-construction : 21 jours de déshumidificateurs, raccordés à une centaine de percements.

Sol sportif après assèchement : trous de percement rebouchés, encore entourés de scotch, et zone refaite le long du mur

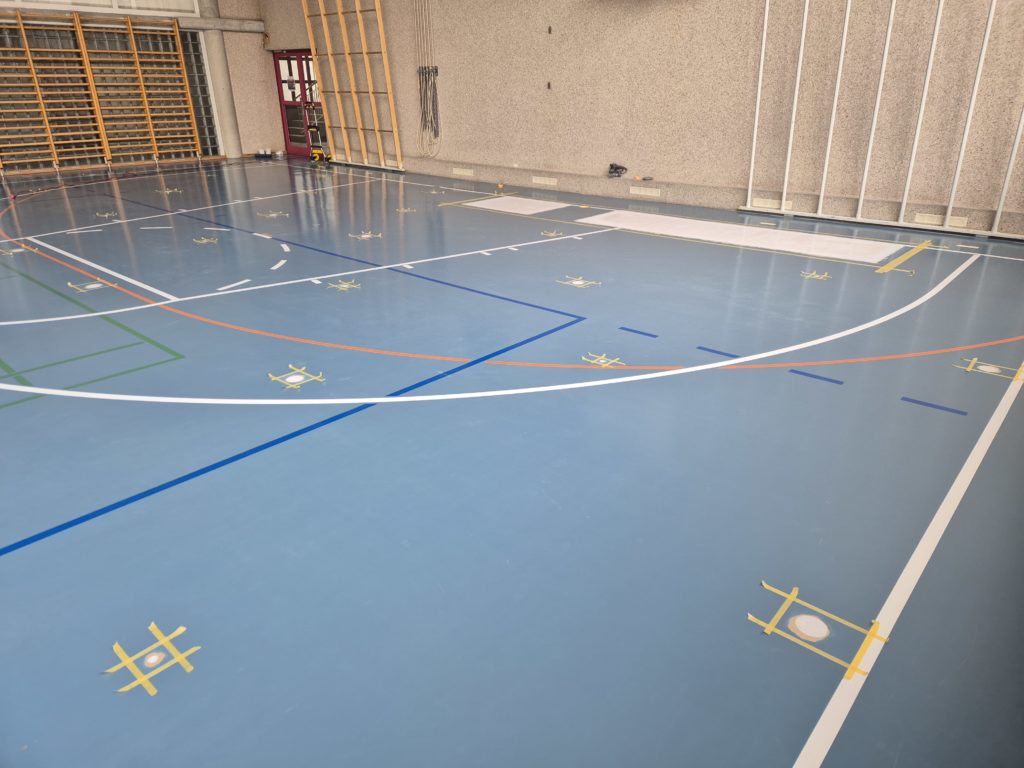

Rebouchage

Les 100 trous d’assèchement rebouchés un par un, avant la reprise de la finition.

Le constat

L’eau qu’on ne voit plus n’est pas partie

Après un orage, l’eau de pluie visible sur le sol de la salle de gymnastique a été rapidement retirée par le service de conciergerie. Dès lors, l’affaire semblait réglée.

C’était sans compter sur le fait que l’eau s’était engouffrée dans la sous-construction en bois située sous le plancher. Ce n’est que quatre mois plus tard, lors d’une visite fortuite de Créa-Sol, que le dégât d’eau a heureusement été décelé.

À la suite des travaux d’assèchement, qui ont duré 21 jours, la réparation du sol sportif a pu commencer. Une zone altérée a été entièrement refaite et les 100 trous réalisés pour l’assèchement ont été rebouchés dans les règles de l’art.

  1. Eau retirée en surface
    La conciergerie a rapidement épongé l’eau visible sur le sol.
  2. Sous-construction en bois touchée
    L’eau s’était infiltrée sous le plancher, sans signe visible en surface.
  3. Découverte quatre mois plus tard
    Lors d’une visite fortuite de Créa-Sol dans la salle.
  4. 100 trous d’assèchement
    Rebouchés après 21 jours d’assèchement et la réfection de la zone altérée.

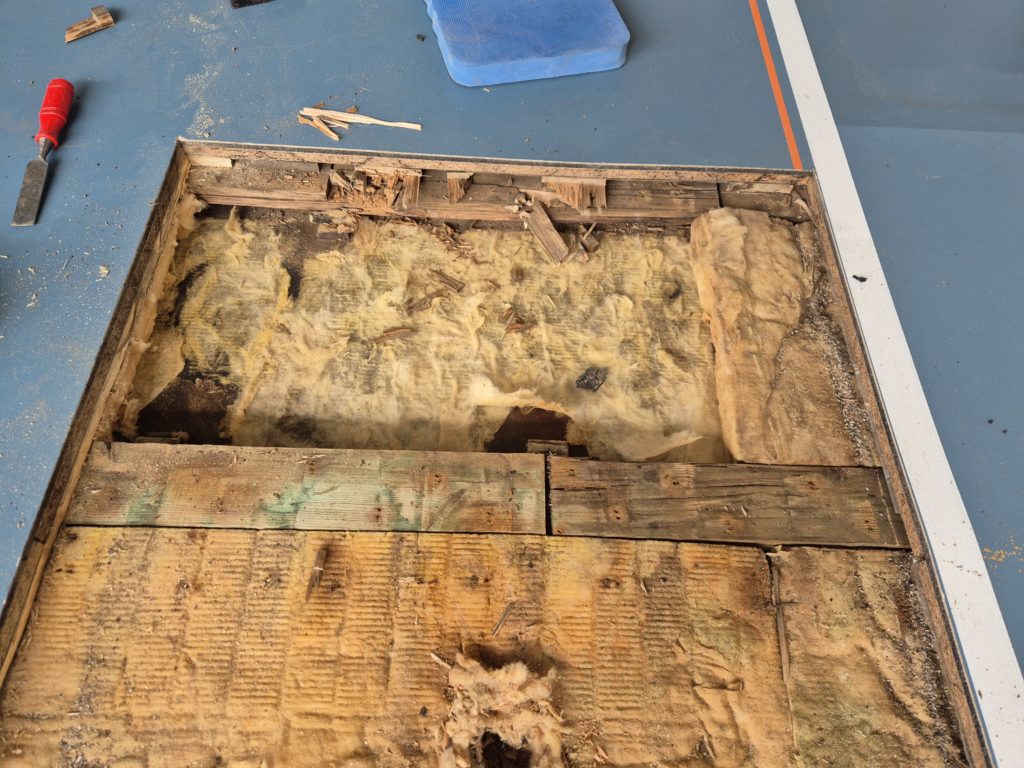

Sol sportif ouvert après un dégât d'eau : lames de la sous-construction en bois pourries et laine isolante détrempée
Diagnostic

Dossier photo

Toutes les photos du chantier

De la zone refaite à la salle rendue aux utilisateurs. Cliquez sur une photo pour l’agrandir.

Chantiers similaires

D’autres chantiers à découvrir

Un problème avec votre sol sportif ?

Envoyez quelques photos et une description. Nous faisons une première analyse et nous vous disons ce qu’elle implique.

021 784 31 45

Lun – ven · 8 h – 17 h
